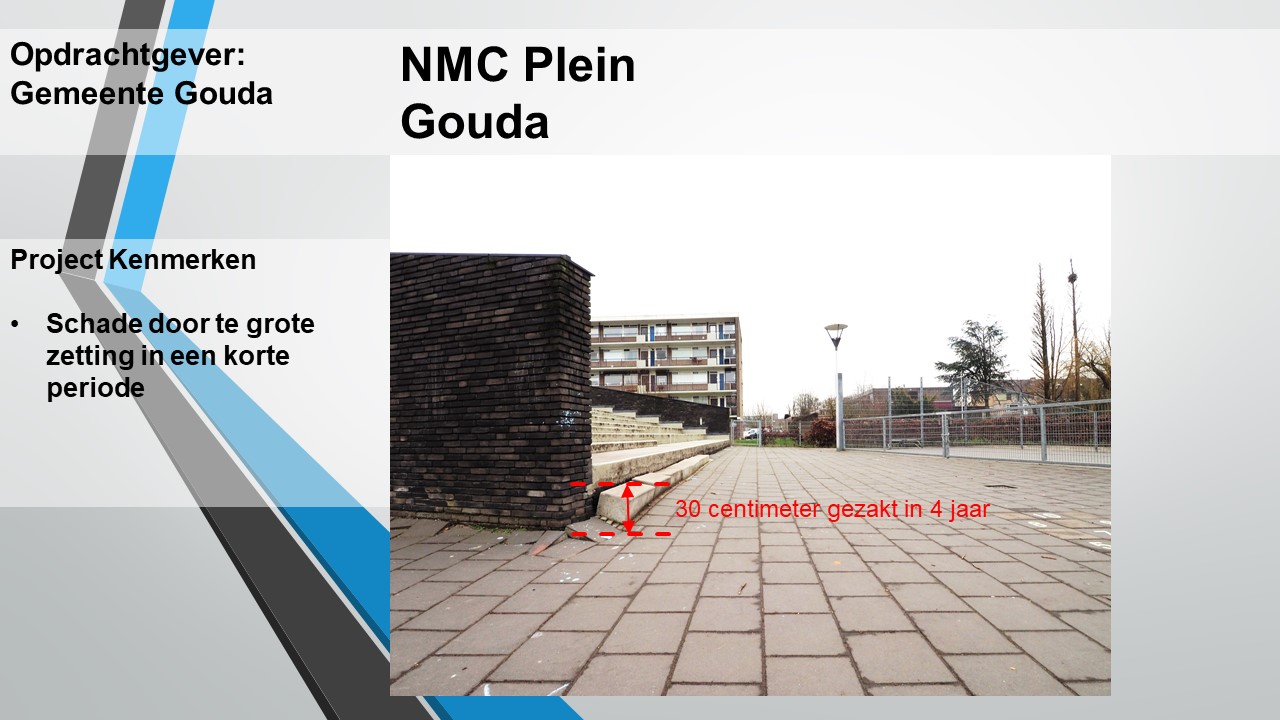

Het Nelson Mandela Centrum (NMC) in Gouda werd gebouwd in de periode 2010-2011. Aan de zuidkant van het gebouw is destijds een buitenruimte aangelegd. Het terrein werd in april 2010 opgehoogd, waarna in juni 2011 de bestrating werd gelegd. Ongeveer vier jaar na oplevering vertoonde de elementenverharding aanzienlijke schade als gevolg van zettingen. De opgetreden zetting bedroeg naar schatting tussen de 15 en 30 centimeter.

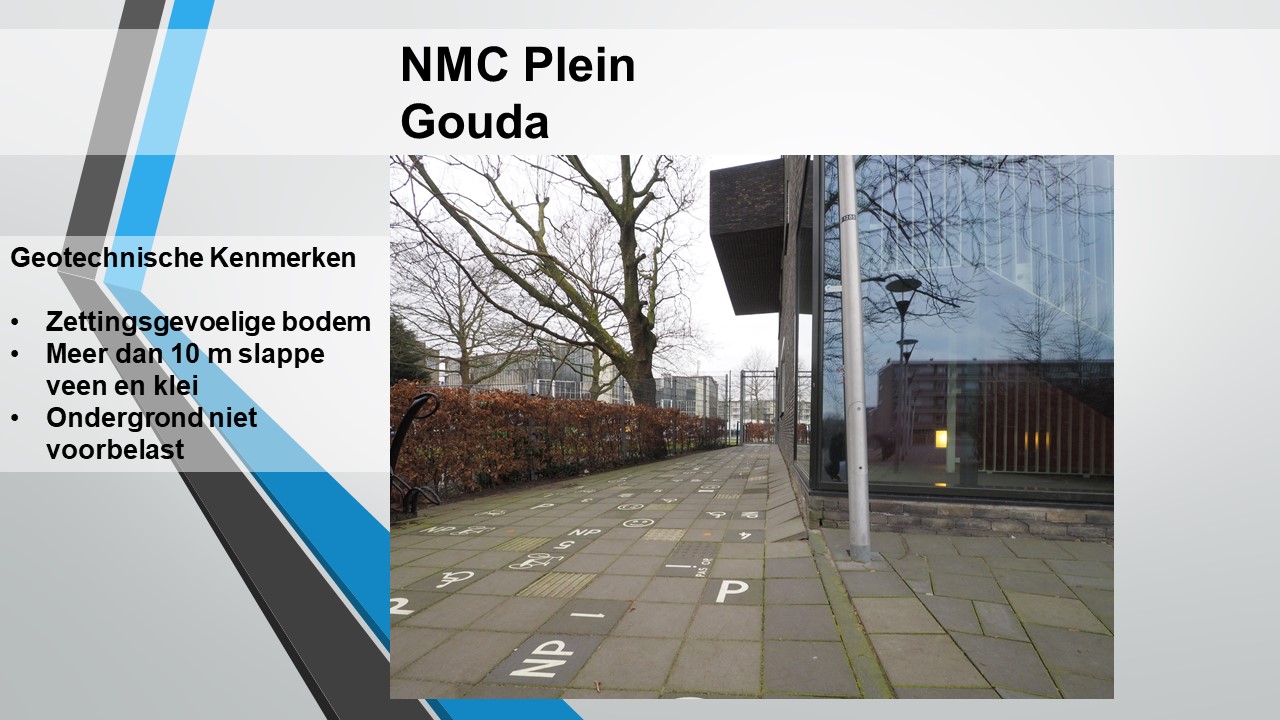

Naar aanleiding van de zettingsschade heeft VGT een plan van aanpak opgesteld voor geotechnisch onderzoek. Op basis van beschikbare sonderingsgegevens van de gemeente en de bekende belastingshistorie van het plein zijn geotechnische berekeningen uitgevoerd. De actuele belastingsituatie is gemodelleerd in 2D-rekensoftware. De grondparameters zijn vervolgens geijkt op de waargenomen zettingen, waardoor een betrouwbare prognose van het toekomstige zettingsverloop kon worden opgesteld.
Om de te verwachten restzettingen te minimaliseren, is geadviseerd om lichtgewicht materiaal in de verhardingsopbouw toe te passen. Aan de hand van de fitberekeningen is vastgesteld welke maximale terreinbelasting toelaatbaar was om binnen de restzettingseis te blijven. Dit heeft geleid tot een herstelontwerp waarbij de verharding is opgebouwd met lichtgewicht materialen.
Neem contact op voor een vrijblijvend gesprek over uw gebiedsontwikkeling.
Bel 0174 - 761 836 Mail ons
